山野上,供电职工奋战一线看环境、查线路、早筹备,全程提供“保姆式”服务;严寒中,施工人员顶风冒雪挖缆沟、下管道、敷电缆,甘当工程身边“电小二”;服务时,供电企业建团队、定方案、抢工期,满足高铁建设用电需求。
国网白山供电公司履行央企职责,全力保障“沈白高铁”建设电力供应,为疏通绿色发展“大动脉”注入蓬勃动力。
鏖战低温:快施工、抢进度

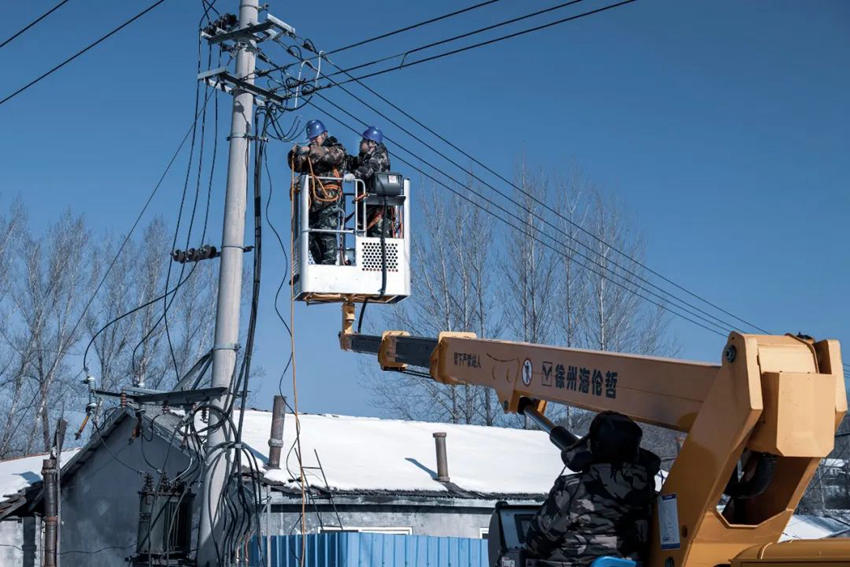

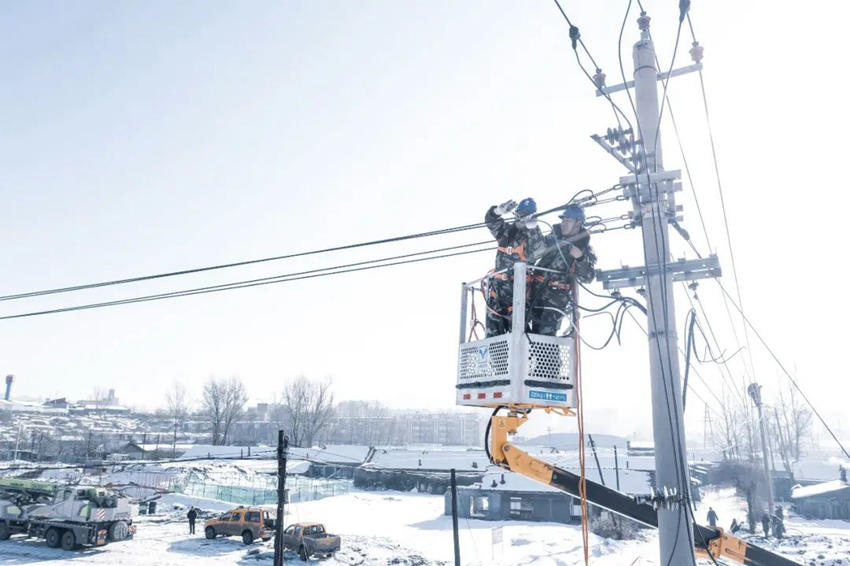

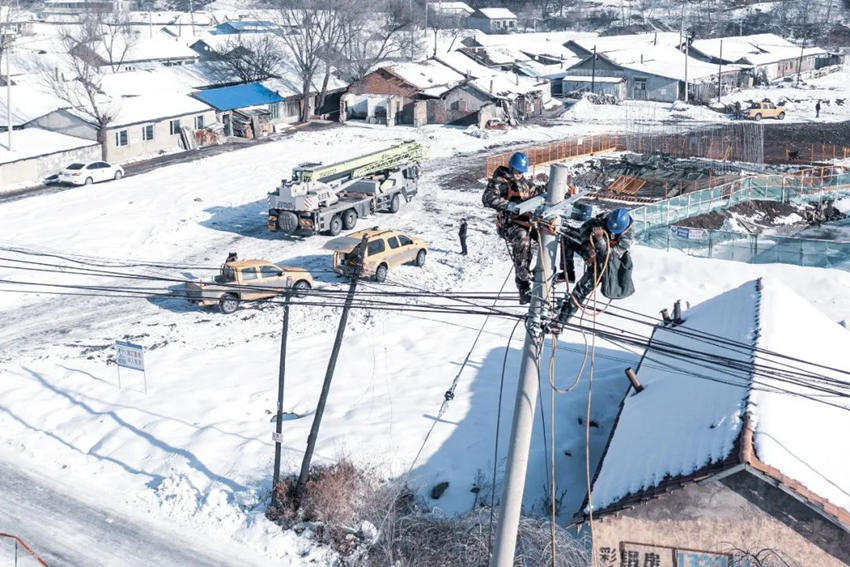

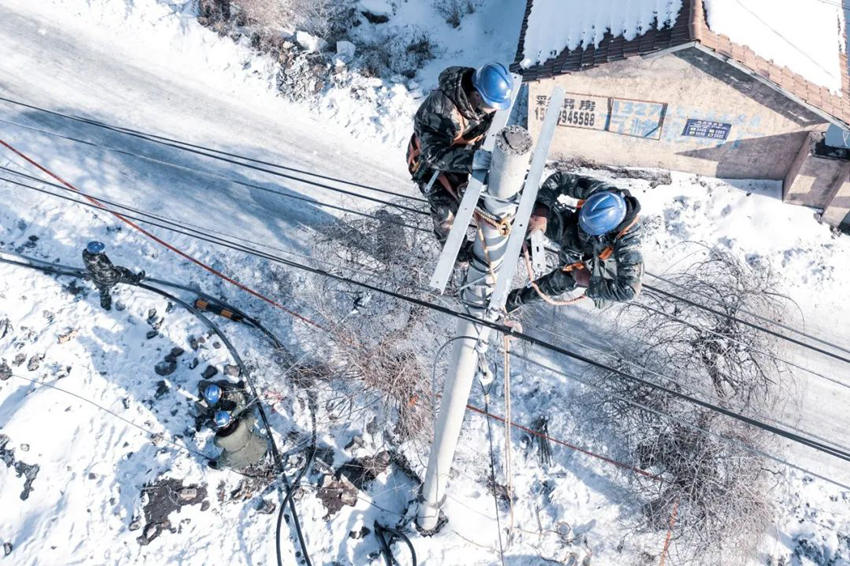

12月7日上午,207省道板石街道路段西侧的区域,厚厚的积雪覆盖着土地和房屋,十几名供电职工穿着棉衣、棉鞋,头戴棉帽,有的冒着严寒敷设电缆、迁改供电线路;有的爬到十几米的电杆上,拆卸供电线路、接驳新的供电电缆,为“沈白高铁”吉林段跨207省道特大桥施工正常进行迁改线路。
原来,由于该段高铁建设工期紧张,急需将重型设备运抵施工现场,但重型车辆、设备无法穿越板石街道供电所所辖10千伏配电线路,急需线路迁改。国网白山供电公司立即成立迁改工作小组,组织人员多次进入现场,分析线路迁改路径,确保迁改可靠、一次到位、快速实施。

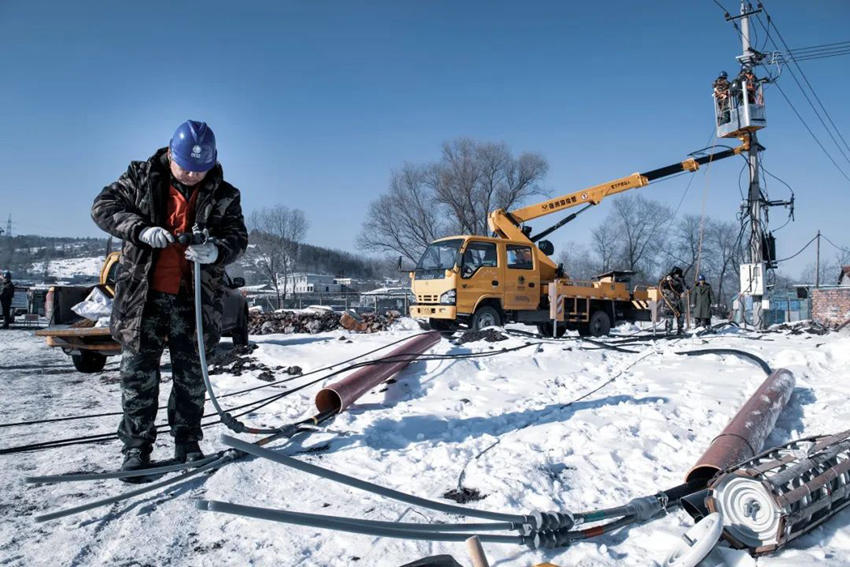

不断优化施工方案,制定详细安全预案,做好各项准备工作,组织人力和机械设备进场,迁改施工正式启动。“我们出动人员17人,机械设备6台,对辖区4条线路进行迁改,仅用7个小时完成施工,为高铁建设争取了时间,也保证了附近居民用电不受影响。”板石供电所所长于建彬介绍,当天完成高压电缆地埋敷设240米,低压电缆地埋敷设120米,新装真空开关1台,拆除回收导线1.04公里,打赢了这场线路迁改“攻坚战”。
完成迁改工程,施工顺利进行。中铁上海工程局沈白高铁吉林段YJ-5标一分部副经理赵永吉说道,线路迁改完成后,项目施工的3台旋挖钻已经进场开展施工,为确保中铁上海工程局沈白高铁吉林段YJ-5标如期完工奠定了坚实基础。
跟踪服务:畅线路、保工期

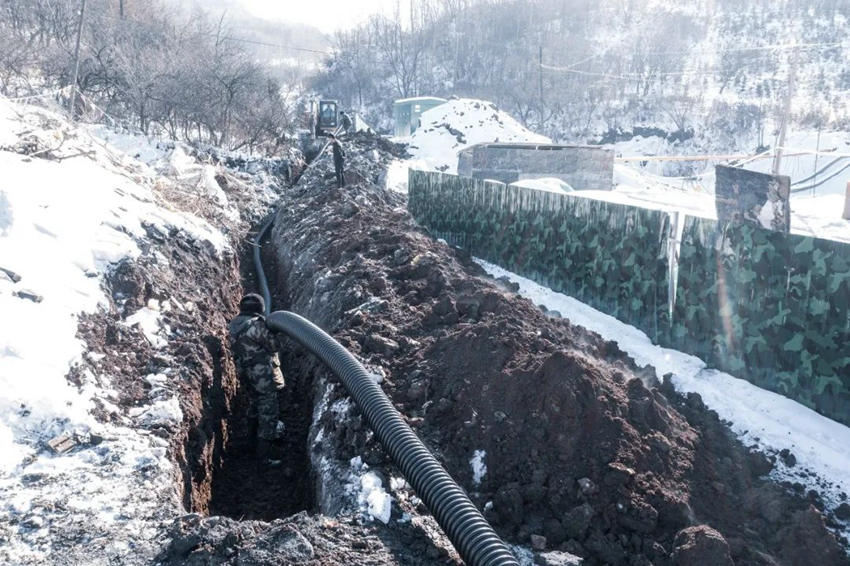

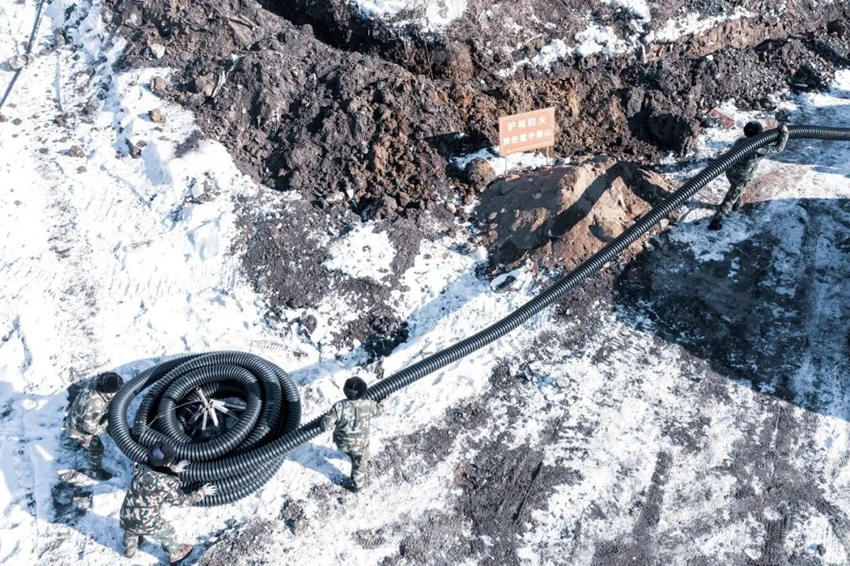

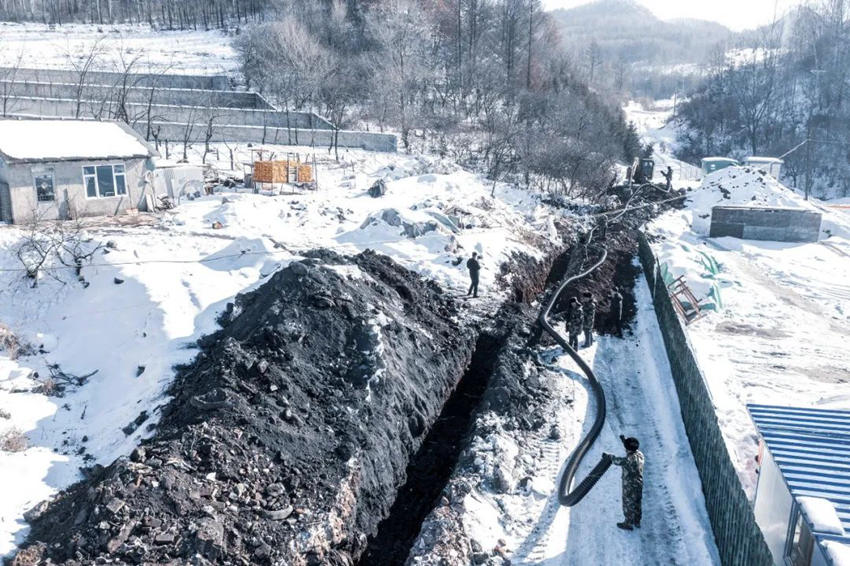

尽管到了中午时分,市区北线公路上甸子段南侧山坡上,白雪依稀可见,寒风依旧刺骨。国网白山供电公司十几名施工人员,扛起一根几十米长的塑料管,艰难地爬上山坡,铺设到事先挖掘好的1米多深电缆沟内,抻直、理顺后开始填埋。
这是沈白高铁长岗隧道供电施工的场景。长岗隧道是“沈白高铁”重点控制性节点工程。开工以来,国网白山供电公司全程跟踪服务,与项目施工方积极接洽,提供全力支持。经过双方共同推动,供电员工在严寒中奋战10多天,敷设电缆1450米,建设10千伏630千伏安厢式变电站和10千伏800千伏安厢式变电站各1座,为高铁站房建设和长岗隧道建设提供了源源不断的电力供应。
“沈白高铁项目是一个民心工程,为白山人民造福。我们专门开辟绿色通道、特事特办。减少流程,缩短工期,实现高铁项目建到哪里,供电就保障就跟到哪里。”国网白山供电公司员工梁俊录说出心里话,也道出公司全力保障大项目落地生根的服务初衷。
营造环境:优服务、强保障
“沈白高铁”通车,白山人民的热切期盼。全力服务经济社会发展,国网白山供电公司营造良好的服务环境,第一时间投入到项目建设供电服务当中。
早接洽、早设计、早施工,公司领导主动与中铁上海局、二十三局等项目建设单位负责人对接,组织人员对用电地址现场进行勘查,详细了解用电需求、用电设备分布等情况。成立由党政一把手挂帅、分管领导协同、各专业各负其责的专项工作小组,多次进行供电方案会审,确定科学完备施工程序。为加快进度,发挥“1+N”团队服务优势,积极配合沟通水务、土地等相关部门,缩短报装时间,确保重点、重大项目办电快、接电早、用电稳。推行业扩报装全程跟踪服务模式,针对“沈白高铁”用电实行专项、专人对接,根据项目送电日期倒排工期,形成项目整体进度表,确保施工顺利进行。
“你用电我用心”理念全面落实,供电得到可靠保障。截至目前,“沈白高铁”白山区域内42个用电地址全部完成临时接电投产,总容量达到60000千伏安,实施线路改造30千米;配套线路迁改工程正在实施,预计明年5月全部结束,国网白山供电公司为项目建设提供着强大的电力支撑。
(来源:白山发布)
