“电力粮仓”即将启幕 华能公主岭大型储能项目调试收尾

2025年11月08日16:48 | 来源:人民网-吉林频道
小字号

人民网长春11月8日电 (记者李思玥)立冬的公主岭市,项目建设热度不减。走进大岭经济开发区华能公主岭235MW/470MWh集中式储能项目现场,一座座白色电池舱整齐排列,工人们正紧锣密鼓地进行最后的土建工程,为月底全面投产做最后冲刺。

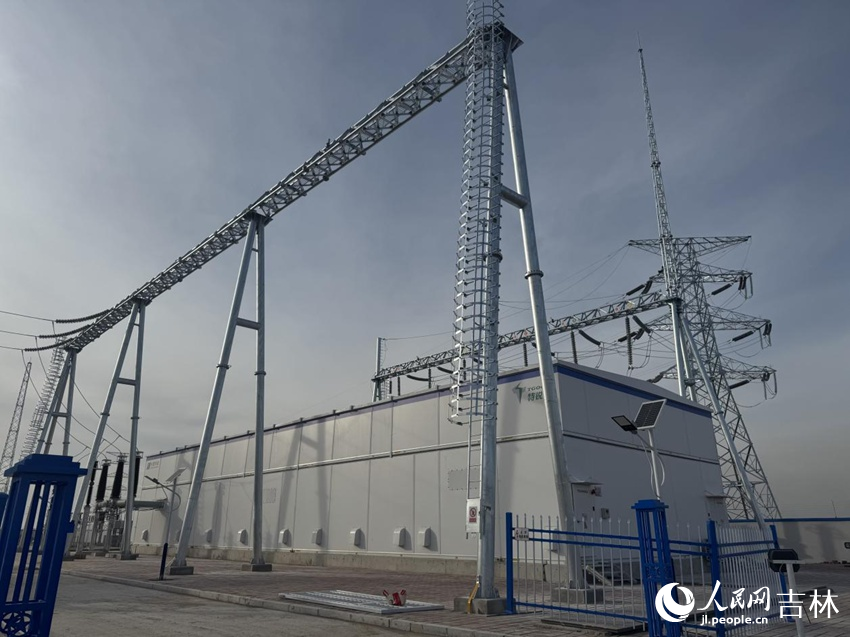

项目现场。人民网记者 李思玥摄

项目现场。人民网记者 李思玥摄

作为吉林省“双碳”目标和“新型电力系统”建设的重要一环,这一储能项目由华能吉林发电有限公司全资子公司——华能公主岭新兴能源有限公司投资建设,总投资4.93亿元。项目占地5.2627公顷,目前设备已全部组装完成,进入调试收尾阶段。

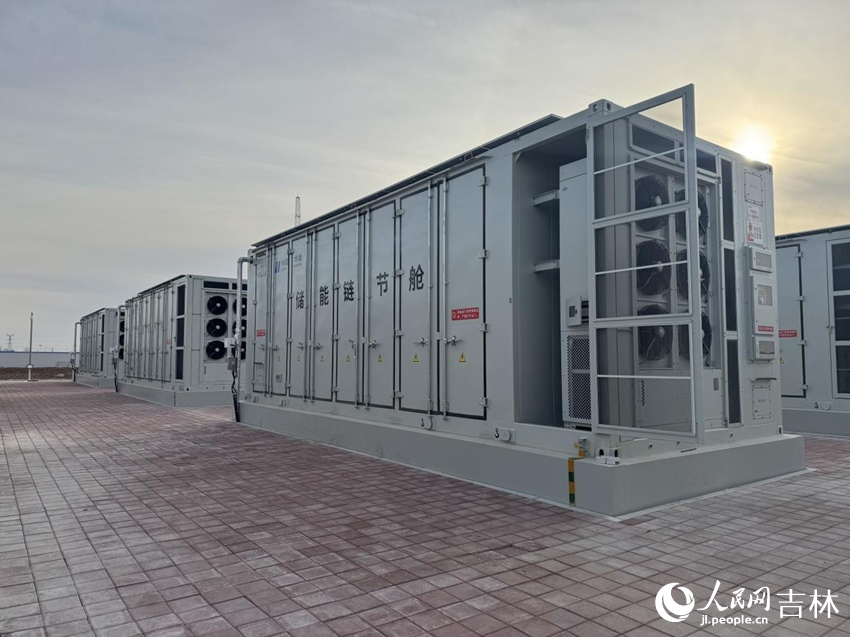

储能链节舱。人民网记者 李思玥摄

储能链节舱。人民网记者 李思玥摄

“项目采用磷酸铁锂储能装置,应用的是华能清能院自主研发的浸没式高压直挂储能系统。”华能公主岭235MW/470MWh集中式储能项目部副经理周云龙介绍,一期115MW/230MWh工程储能系统设计安装5套23MW/46MWh储能单元,经新建1台135MVA主变升压至220kV入网。

值得一提的是,220kV升压站随一期工程一次建成,预留二期、三期扩建间隔,终期规模将达400MW/800MWh。

该项目建成后,将有效提升长春西部电力系统调峰备用容量,对吉林省加快新型储能技术与新能源产业协同发展、促进新能源消纳具有一定枢纽作用。

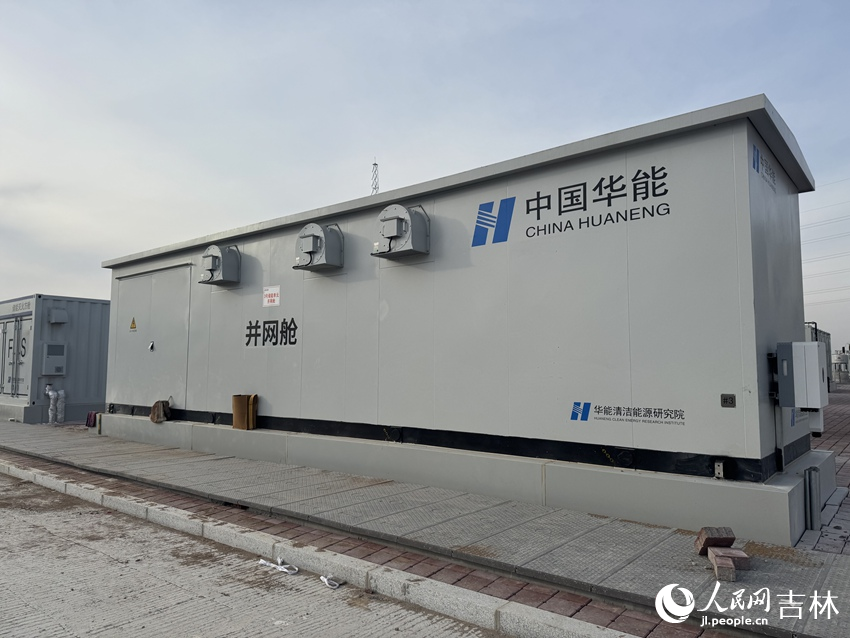

并网舱。人民网记者 李思玥摄

并网舱。人民网记者 李思玥摄

在“双碳”目标引领下,吉林省正加速构建以新能源为主体的新型电力系统。华能公主岭储能项目的推进,是当地深化能源结构调整、强化电网调节能力的具体实践。项目投运后,将显著增强长春西部电网稳定性,促进风电、光伏等新能源消纳,为区域能源安全提供有力支撑。

项目的快速落地,离不开当地政府的精准服务。公主岭市重点项目服务中心副主任毛春保表示,今年以来,当地严格落实领导包保、领办代办、现场办公等服务机制,持续加强项目调度,着力破解推进难题,确保重大项目早建成、早达效。

“我们前三季度实现开复工率100%,5000万元以上项目开复工101个。下一步将继续抓好项目储备和服务,推动投产项目释放更大效能,为县域经济高质量发展注入强劲动力。”毛春保说。

未来,随着二期、三期工程的陆续推进,公主岭储能基地将持续扩大调节能力,进一步增强吉林省在新能源消纳、电网调峰等方面的综合实力,为新时代吉林全面振兴提供绿色能源保障。
